发布日期:2025-07-02 信息来源:二公司、调试所   作者:王兆鹏、纪凯睿、李鑫琪   字号:[ ]

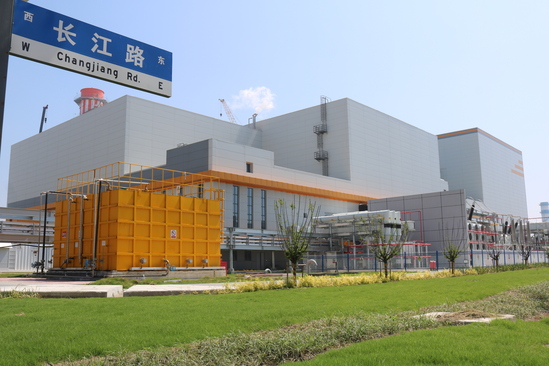

在喜迎中国共产党成立104周年之际,公司职工以实干实绩向党的生日献礼。6月28日,由公司安装和总体调试的临港重型燃气轮机试验电站保障机组工程1号机组顺利完成168小时满负荷试运,这标志着该工程正式投入商业运行。试运期间,机组各系统设备运行正常,各项参数指标优良、运行稳定,均符合技术规范要求。

临港重燃试验电站项目是国家“两机”重大专项,试验电站保障机组是按照重燃专项立足自主研发、广泛开展国际合作的路线,通过利用市场上成熟的F级和H级商业机组,开展技术攻关和示范,保障机组工程配置1台500兆瓦F级和1台670兆瓦H级联合循环机组。

 本项目的建设投运是按期完成国家“十四五”规划的重要工程,是支持国产重型燃气轮机研发的技术和经济保障需要,也是保障上海市“十四五”及中长期电力稳定供应的重要组成部分,具有重要影响及深远意义。公司所属二公司负责项目主体建筑及安装工程,调试所负责分系统及整套启动调试。

自项目启动以来,项目团队紧扣工程建设核心任务,秉持高效统筹理念、落实精准施策方针,严格管控施工进度节点,持续强化安全、质量与环保管理体系,加大风险隐患排查整治力度,不断提升项目优质履约效能。同时,坚持党建引领,立足价值创造,结合“双引双建”及各项主题实践活动目标任务要求,聚焦重点岗位、关键工序,广泛开展党员示范岗、党员突击队、青年突击队等创建工作,把组织优势转化为攻坚动能,以高质量党建引领保障项目高质量履约。

 通过将各项工作举措抓牢、抓实、抓细,项目安全、优质、高效地完成一系列关键节点任务,其中厂用电受电、锅炉水压试验、化学清洗、燃机首次点火、燃机定速 3000转/每分钟、蒸汽吹管、发电机首次并网、汽机首次冲转定速3000转/每分钟、168小时满负荷试运等关键节点均实现"一次成功"的目标,向业主交出了一份满意的答卷。

目前2号机组正处于安装调试高峰期。项目团队表示,将以高标准、严要求继续推进各项建设任务,全力以赴确保2号机组投产目标,以实际行动为高质量能源保供贡献力量。
