越州±800千伏换流站工程主控楼顺利封顶 |
|
|
|
|

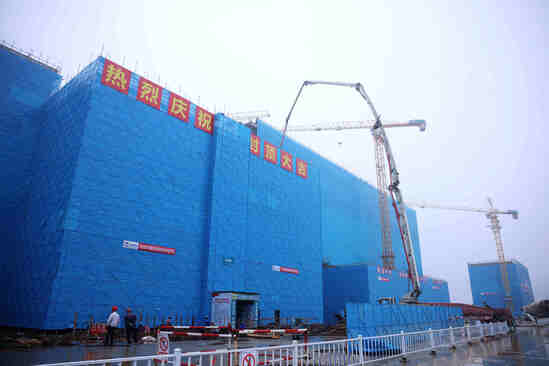

11月9日,越州±800千伏换流站建设迎来关键节点——主控楼顺利实现封顶。这标志着项目建设取得了阶段性突破,为后续设备安装和调试工作的开展奠定了坚实基础。 越州±800千伏换流站作为甘肃-浙江±800千伏特高压直流输电工程的受端换流站,其中主控楼是保障全站安全稳定运行的“中枢神经”,承担着运维调试及系统控制等关键功能。主控楼采用四层混凝土框架结构,建筑面积达7714.5平方米,建筑高度为27.7米。自2025年8月1日启动主体施工以来,项目团队直面雨期持续时间长、场地狭小、交叉作业繁多等系列挑战,项目团队通过“问题清单化、措施精准化、责任到人化”的应对策略,逐一破解施工难题,历时111天完成主控楼实现封顶节点目标,为后续建设赢得宝贵时间。 施工过程中,项目团队以“科学合理抓进度,精益求精保质量”为行动方针,构建了“双线并行”的作业模式:一方面,通过倒排工期节点、每日任务量化、定期项目例会等机制,将施工计划分解至每一天,实时跟踪施工进度,确保工程推进始终处于“可控、在控”状态;另一方面,坚持“技术先行、过程严控”理念,严格执行技术交底与质量过程管理工作,对原材料质量、脚手架搭设、支撑架验收、模板加固及混凝土浇筑等关键环节把关,有力地保障了工程施工质量。 下一步项目团队将重点评估冬季低温、强风等极端气候对施工安全、工序衔接及整体工期的潜在影响,通过全流程跟踪管控和资源调配,安全高效地推进后续设备安装调试等工作。 |
|
|
|
